西部热源替换项目,将华能济宁运河电厂和华能嘉祥电厂热源引入城区,替代华能济宁电厂热源,管线设计总长度约38公里,总投资约6.1亿元,项目建成投产后,可为我市西部城区1300万㎡用热负荷提供稳定的供热保障,有利于推进煤炭消费压减,解决城区火电围城的困扰,有效改善城市环境质量,为市民提供宜居、和谐的生态环境,是我市重大民生工程。
热源替换项目工程建设时间紧、任务重,管线跨度长,施工难度大,涉及跨两个县区的20余个村庄的居民房屋、蔬菜大棚、生态园、绿化苗木及滨河大道沿途景观带等,沿线情况复杂,清障协调范围广等客观因素,给工程的顺利推进带来了较大考验,山东公用热电集团党委高度重视,经常深入一线、实地督导、靠前指挥,及时解决工程建设中遇到的堵点卡点,现场工作人员团结协作、攻坚克难,群策群力,经过不懈努力,在短短1个多月的时间完成了热源替换项目华能运河电厂线管网路由施工范围内,涉及16个村庄约15公里的清障工作,为下步快速推进工程进度提供了有力保障。

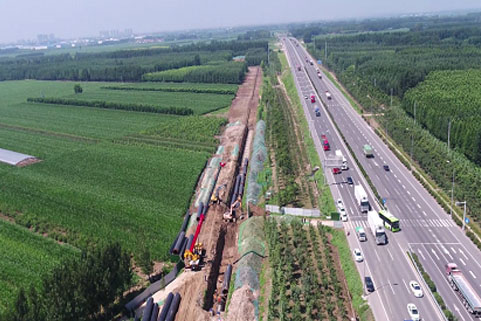

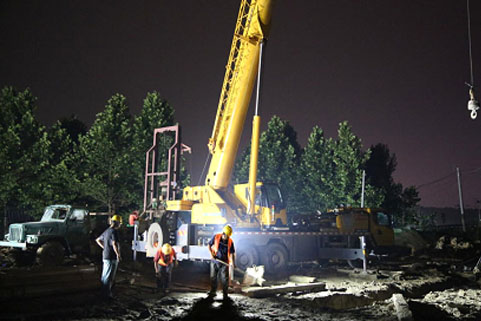

夏日炎炎,但是比夏日更热的是山东公用热电人抢抓工期的干劲与热情。热源替换项目自6月初正式动工以来,山东公用人抢晴天战雨天,克高温斗酷暑,争分夺秒昼夜施工,坚守施工现场,狠抓工程质量,为工程快速推进提供了坚强保障。目前,热源置换项目华能运河电厂线,完成沟槽开挖约6公里,供热管道直埋段施工已完成工程量的30%,五处顶管已全部进场施工,正进行顶管工作坑的基坑支护及开挖工序。热源置换项目华能嘉祥电厂线,完成沟槽开挖约7公里,供热管道直埋段施工已完成工程量的40%,两处顶管已全部进场施工,正进行顶管工作坑的基坑支护及开挖工序。
为确保该项目持续稳步推进,公司进一步强化现场安全文明施工管理,在24小时施工作业期间,采取占道施工错峰作业、沟槽开挖与管道敷设错时作业、昼夜穿插施工等措施,全力做好道路保通、扬尘治理、噪声管控等工作。同时,针对近期高温多雨实际,切实做好防汛防暑工作,完善施工作业面保护和沟槽的防汛措施,科学合理安排施工作业时间,抢抓施工进度,确保工程质量。
不忘初心践行使命,山东公用热电集团将坚定履行社会责任,彰显国企担当,全面落实“说了算、定了干、按期完”的要求,以奋勇向前的精神和高效务实的作风,打赢这场为百姓“送温暖”的“攻坚战”!
四和供热热源替换项目部
