2020年8月2日,赵才文副秘书长带队对兖州兴隆庄矿电厂等关停热源替代管网建设情况进行了实地督导,市住建局副局长徐茂盛、兖州区有关领导,山东公用热电集团党委书记、董事长邓刚及工程建设相关单位主要领导参加。

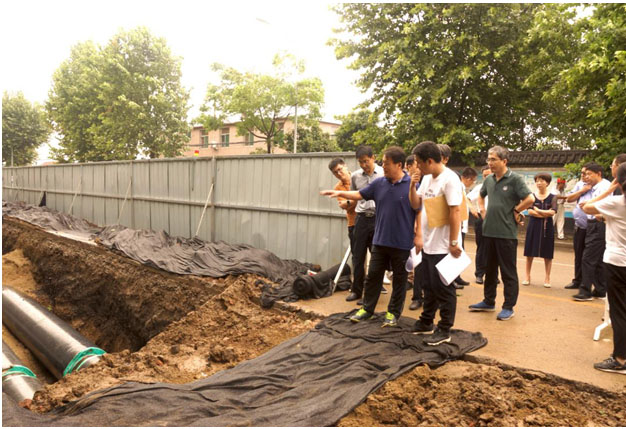

在华勤热电厂至兴隆庄矿坑口电厂热源替代管网工地施工现场,赵才文副秘书长认真听取了工程管理人员及相关专业技术人员的工程进展情况汇报,详细查看了各工作环节总体施工进度计划横道图、各标段总体推进时间汇总图,深入了解了下一步工作面临的难点、卡点及采取的相关技术方案,对建设中存在的问题进行现场办公。他强调,热源替代是我市重大民生工程,要全面做好科学规划,克服汛期及高温天气对工期的影响,倒排工期、挂图作战,严格按照时间节点,保安全、保质量、保工期,快速推进各标段工作的开展,确保建设项目尽早建设完工并投入使用。
华勤热电厂至兴隆庄矿坑口电厂热源替代管网工程总长7.1km,需围堰开挖泗河。该项目从立项审批到施工进场,市政府多次调度工程进度,要求工程在11月5日前必须竣工;施工方案经过多次优化,山东公用集团济宁兖州热力有限公司最终将竣工时间确定提前到10月底完工。工程由山东公用建工集团承建,建成后山东公用集团济宁兖州热力公司回购。截止到8月2日,已完成所有地标清障工作,已破碎路面1300米,沟槽开挖400米,材料进场672米,焊接管道2*156米,围挡搭建2000米。
益海嘉里(兖州)粮油工业有限公司供热管网工程自开工后,在区、镇政府和兖州住建局的领导协调下,目前工程进展顺利,土建已完成总工程量的50%,管道敷设完成168米。
山东公用集团济宁兖州热力有限公司将按照工程建设的进度和时序,科学合理安排好时间, 加强与设计、施工、监理等单位的沟通衔接,密切协调配合,严格落实施工现场环保管控要求,加大现场安全管理力度,科学组织施工,在确保工程质量的前提下,加快工程进度,做到质量、安全、进度同步推进,确保华勤热电厂至兴隆庄矿坑口电厂热源替代管网工程10月底完工、益海嘉里供热管网工程8月20日保质保量完成建设任务!
